直埋光缆埋深标准

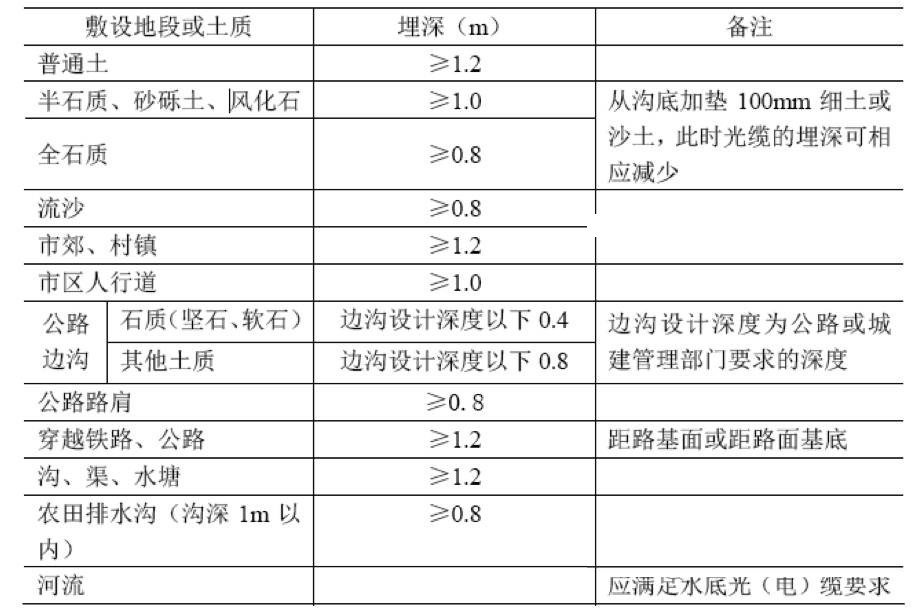

直埋光缆埋深应满足通信光缆线路工程设计要求的有关规定,具体埋设深度应符合下表的要求。光缆在沟底应自然平铺状态,不得有绷紧腾空现象。人工挖掘的沟底宽度宜为400mm。
同时,埋地光缆敷设还应符合以下要求:
1、直埋光缆的曲率半径应大于光缆外径的20倍。
2、光缆可同其他通信光缆同沟敷设,同沟敷设时应平行排列,不得重叠或交叉,缆间的平行净距应≥100mm。

直埋通信线路与其他设施间最小净距表
3、直埋光缆与其他设施平行或交越时,其间距不得小于上表的规定。
4、光缆在地形起伏较大的地段(如山地、梯田、干沟等处)敷设时,应满足规定的埋深和曲率半径的要求。
5、在坡度大于20°,坡长大于30m 的斜坡地段宜采用“S”形敷设。坡面上的光缆沟有受到水流冲刷的可能时,应采取堵塞加固或分流等措施。在坡度大于30°的较长斜坡地段敷设时,宜采用特殊结构光缆(一般为钢丝铠装光缆)。
6、直埋光缆穿越保护管的管口处应封堵严密
7、直埋光缆进入人(手)孔处应设置保护管。光缆铠装保护层应延伸至人孔内距前一个支撑点约100mm 处。
8、应按设计要求装置直埋光缆的各种标志。
9、直埋光缆穿越障碍物时的保护措施应符合设计要求。
回填土应符合下列要求:
1 先填细土,后填普通土,且不得损伤沟内光缆及其他管线。
2 市区或市郊埋设的光缆在回填300mm细土后,盖红砖保护。每回填土约300mm处应夯实一次,并及时做好余土清理工作。
3 回土夯实后的光缆沟,在车行路面或地砖人行道上应与路面平齐,回土在路面修复前不得有凹陷现象;土路可高出路面50~100mm,郊区大地可高出150mm左右。
需要用到路面微槽光缆时,光缆沟槽应切割平直,开槽宽度应根据敷设光缆的外径确定,一般应小于20mm;槽道内最上层光缆顶部距路面高度宜大于80mm,槽道总深度宜小于路面厚度的2/3;光缆沟槽的沟底应平整、无硬坎(台阶),不应有碎石等杂物;沟槽的转角角度应满足光缆敷设后的曲率半径要求。同时,还需要遵循下列要求:
1、在敷设光缆前,宜在沟槽底部铺10mm厚细砂或铺放一根直径与沟槽宽度相近的泡沫条作缓冲。
2、光缆放入沟槽后,应根据路面恢复材料特性的不同在光缆的上方放置缓冲保护材料。
3、路面的恢复应符合道路主管部门的要求,修复后的路面结构应满足相应路段服务功能的要求。
